SafedTech NDT · TesTex / Ionix / Flyability 合作品牌400 164 2016
超声检测

埋地尾矿管线冲蚀监测:在难以重复开挖的位置建立连续记录

埋地尾矿管线的检测成本往往来自开挖和接近,而不只是测厚本身。利用计划开挖窗口安装固定探头,再将读取位置引到地面,可以增加复测频率,减少为了同一个测点反复开挖的需求。关键在于安装后难以维护,因此耦合、防护和位置记录必须一次做好。

超声检测 · 测量验证 · 数据追溯
埋地尾矿管线冲蚀监测:在难以重复开挖的位置建立连续记录
方案依据Ionix 官方案例与技术资料;司福斯特中文整理,2026-09-19 核对。

埋地尾矿管线的检测成本往往来自开挖和接近,而不只是测厚本身。利用计划开挖窗口安装固定探头,再将读取位置引到地面,可以增加复测频率,减少为了同一个测点反复开挖的需求。关键在于安装后难以维护,因此耦合、防护和位置记录必须一次做好。

原厂案例的部署思路

Ionix 公开的南美矿业案例面向尾矿输送引起的冲蚀。业主怀疑损伤速率与上游工艺事件有关,希望在两次停机之间获得更多数据。案例在数公里范围的管线上部署三十八个双晶传感器,通过易接近的集中测量端读取。

原厂采用磁性固定、环氧耦合和复合材料保护,并将电缆引至抬高的接线位置。该案例体现的是“固定传感器、人工可达读取”的经济路径,不应把它误写为全线每一处都被无线实时监测。

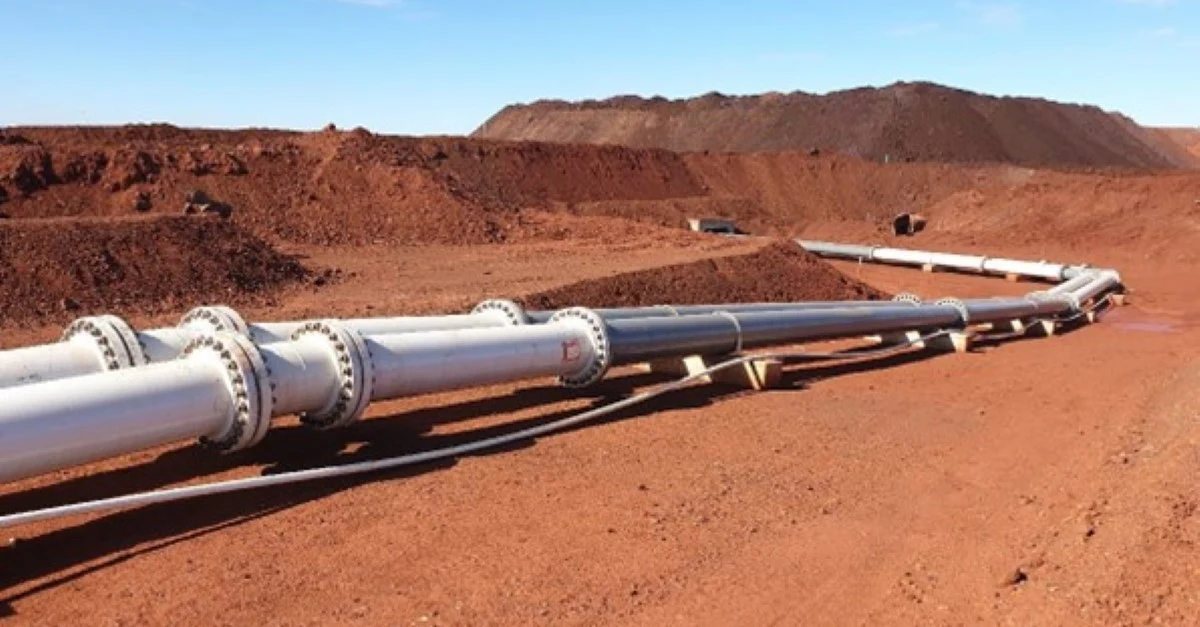

尾矿管线应用场景

图 1:尾矿管线应用场景。图片来源:Ionix 官方资料。

开挖前就应确定布点依据

尾矿颗粒性质、输送速度、含固量、弯管及管底沉积都可能影响损伤位置。布点应结合管道走向、地形、历史泄漏和已检测的减薄区域,由项目团队确认。对于可能发生定向磨损的位置,单个顶部测点通常不能代表整个截面。

建议在开挖后先进行周向与局部轴向扫查,形成基线,再决定固定探头位置。测点图需要包含里程、方位、管节编号和埋深等信息。回填后仅靠“某棵树旁边”定位是不可靠的,应建立长期可用的坐标与地面标识。

埋地环境需要验证什么

探头耐温只是条件之一。长期潮湿、地下水、土壤压力、绝缘要求、电缆拉力和腐蚀防护都会影响可靠性。保护层应与管道原有外防腐体系协调,不得因为加装探头而留下局部防护薄弱点。

原厂案例采用的复合包覆与电气隔离措施,不能直接替代现场阴极保护和防腐设计审核。管线是否具有阴极保护、安装件是否形成不希望出现的电连接、电缆引出处如何密封,都应由相关专业人员核查。

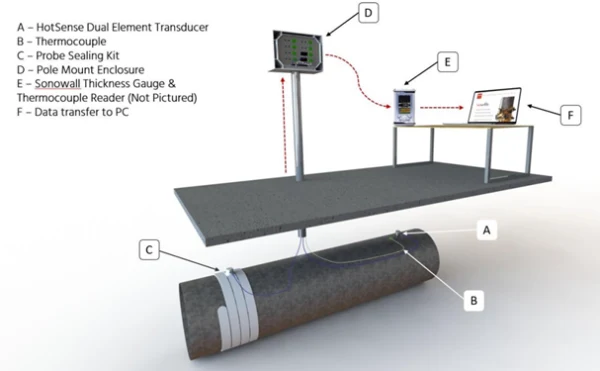

埋地管线监测系统布置示意

图 2:埋地管线监测系统布置示意。图片来源:Ionix 官方资料。

回填前的验收特别重要

每个测点在固定后应保存参考厚度、原始波形和温度,检查电缆与测量端编号是否一一对应。保护施工完成后再测一次,确认没有失耦或接线错误。回填前拍摄能够识别管道方位和探头位置的照片,并记录所有不可见部件。

建议模拟实际读取过程:由后续巡检人员使用计划中的仪器和连接方式完成测量,而不是只由安装人员临时验证信号。对于读数不稳定或波形无法明确解释的点,应在仍然可接近时处理,不能把问题留到回填之后。

让数据与输送工况关联

读取频率取决于预计损伤速度及管理目标。若冲蚀可能在少数工况下加速,应增加相关阶段的数据,而不只是每月固定一天测量。记录运行小时、输送量、含固量变化及停机事件,有助于解释不同时间段的厚度斜率。

采样间隔长时,只能得到区间平均变化,无法准确定位短时事件。若需要识别更快的变化,可以评估自动采集,但应将供电、通信及维护成本一并考虑。数据需求决定系统配置,而不是先买无线设备再寻找用途。

报告怎样服务于管线维护

报告应显示各固定点的当前有效厚度、基准差值、时间窗口及质量状态,并与管线里程图关联。剩余寿命计算需要适用的最小允许厚度、工况与损伤模型,不能仅用最近两次测量的差值外推所有后续运行。

固定点以外的局部磨损仍可能发展,因此方案应与管线巡检、泄漏监测和计划性区域检测结合。采购与施工文件应明确传感器、耦合、保护层、接线端、电缆以及回填前验证的责任边界。真正减少重复开挖的前提,是测点长期有效且位置可追溯。

配套原厂资料下载

以下为英文原版附件,中文技术解读见本文正文。

设备与项目咨询

查看相关产品与中文资料 · 联系司福斯特工程师

资料依据与适用范围

Ionix 官方案例与技术资料;司福斯特中文整理,2026-09-19 核对。本文将原厂公开事实与工程实施建议分开说明,案例中的时间、温度、效率及测量结果不作为其他项目的保证值。原始配图保留原厂标注,配有中文说明。

建议交付数据检测范围|测点与位置|原始记录|质量复核|后续建议
需要按现场条件确认设备?

请提交材质、尺寸、缺陷、温度、表面状态和现场照片,工程师会给出设备与探头组合建议。

提交技术需求 →
